Aufstieg Axams - L 394 Axamer Straße - km 0,70 – km 2,30
OG 02 Anteil Landesstraßenverwaltung
Vorarbeiten:
Kleinflächensanierung 1.500 m²: Tieffräsen und mit 6 cmAC22trag70/100,T2,G5 sanieren
Hauptarbeiten:

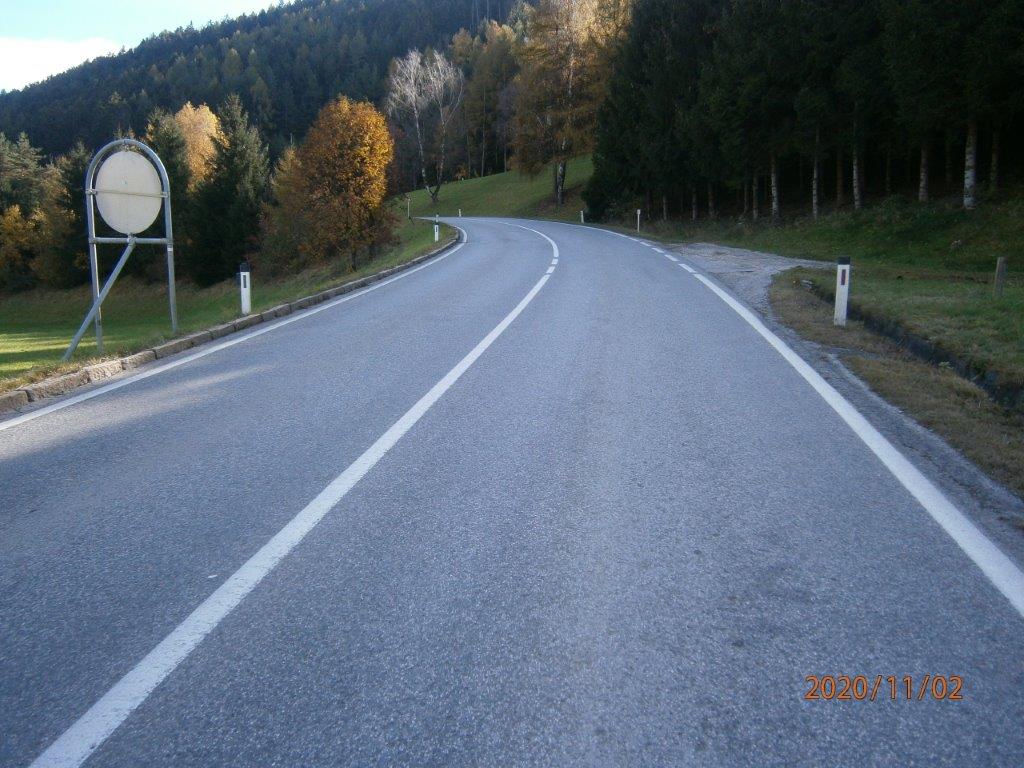

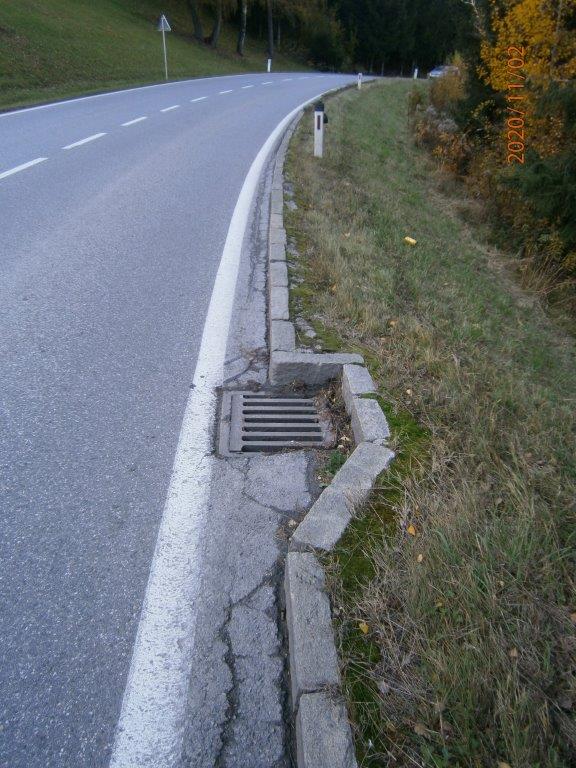

ca. 4 cm vollflächig abfräsen, hochdruckreinigen, vorspritzen und 3 cm AC11deck,70/100,A1,G1(11.500m²)
Verkehrsregelung:
Lichtsignalanlage für die Vorarbeiten und Postenregelung für den Einbau der Asphaltdeckschicht
Fertigstellungstermin:
27.08.2021
Gesamtkosten:
190.000,-
Ausführende Firma
Porr Bau
Bauüberwachung
Baubezirksamt Innsbruck, Bauleitungsteam West
