INSTANDHALTUNGSPROGRAMM LECH 2025 bis 2027
INSTANDHALTUNGSPROGRAMM LECH 2025 bis 2027
Aufgrund von laufenden Begehungen am Lech werden im Bezirk Reutte immer wieder schutzwasserbauliche Defizite festgestellt. Diese Kleinmaßnahmen werden gesammelt und in ein Projekt zusammengefasst das sich dann meist über 2 bis 3 Jahre erstreckt.
1.) Elbigenalp/Bach bei Fluss KM 216,60 bis 216,70 - Errichtung Kurzbuhnen

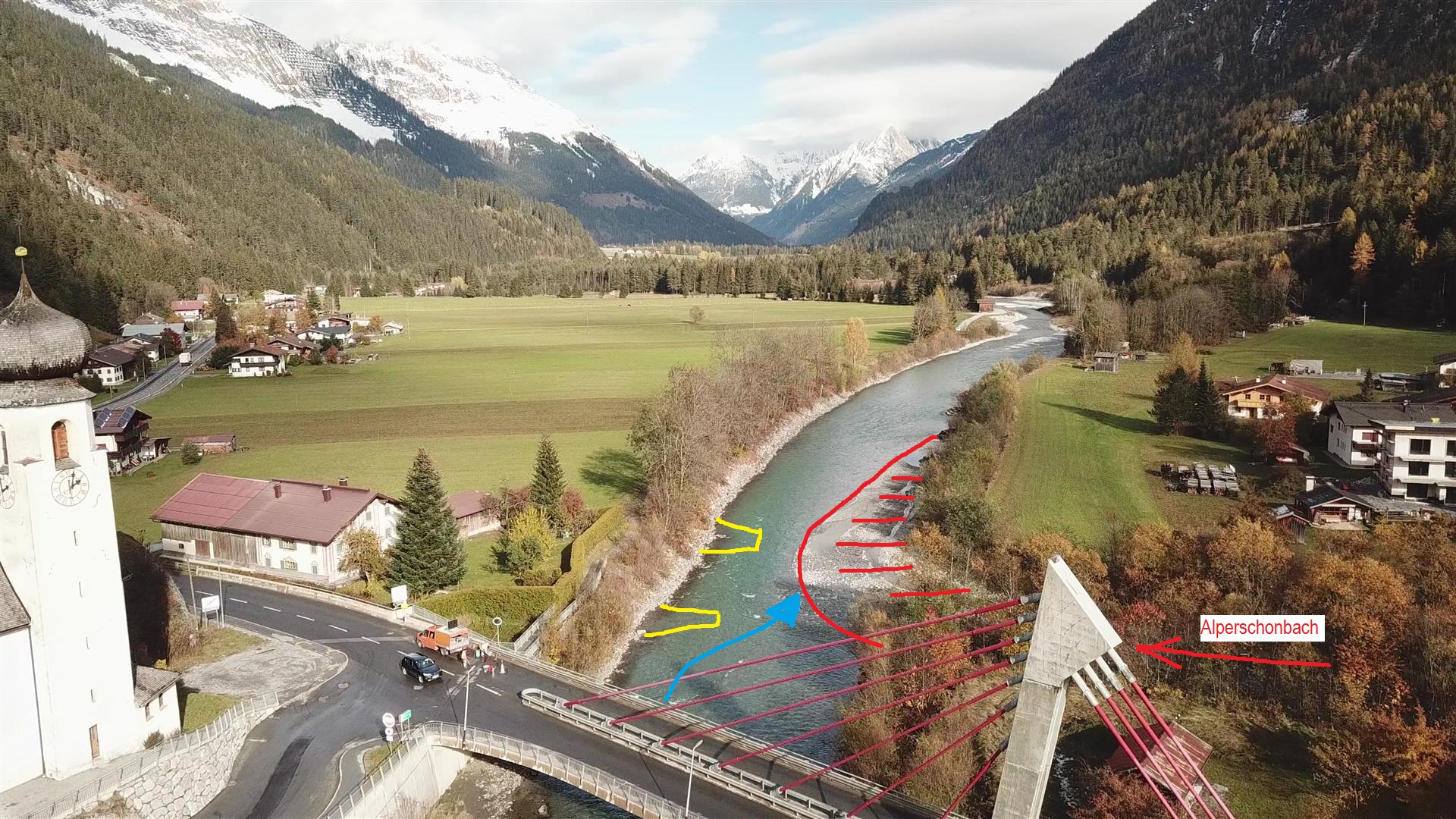

Im Einmündungsbereich des Alperschonbaches in den Lech kommt es immer wieder zu Schotterauflandungen im Lechbett (Geschiebeeintrag des Alperschonbaches).

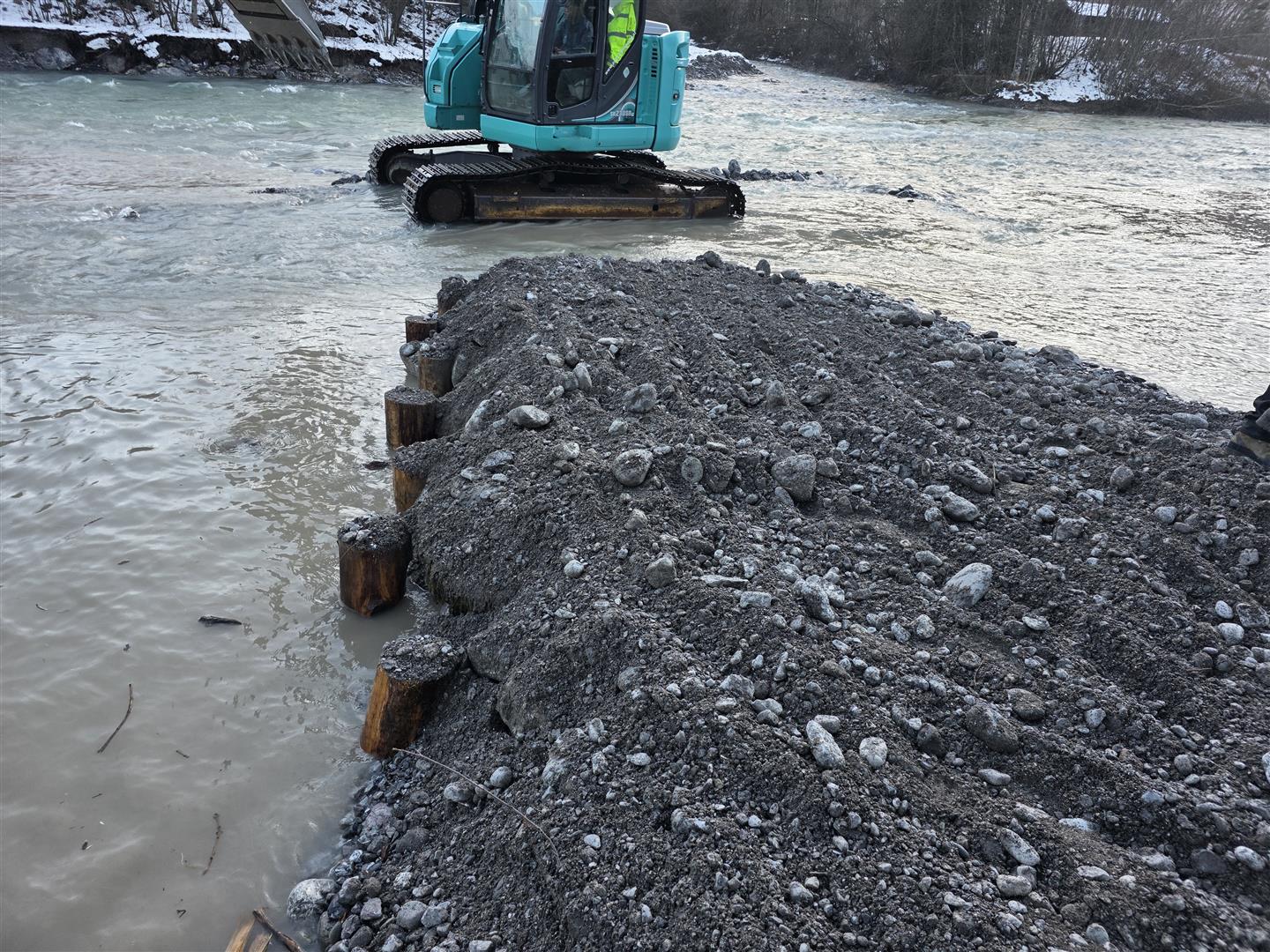

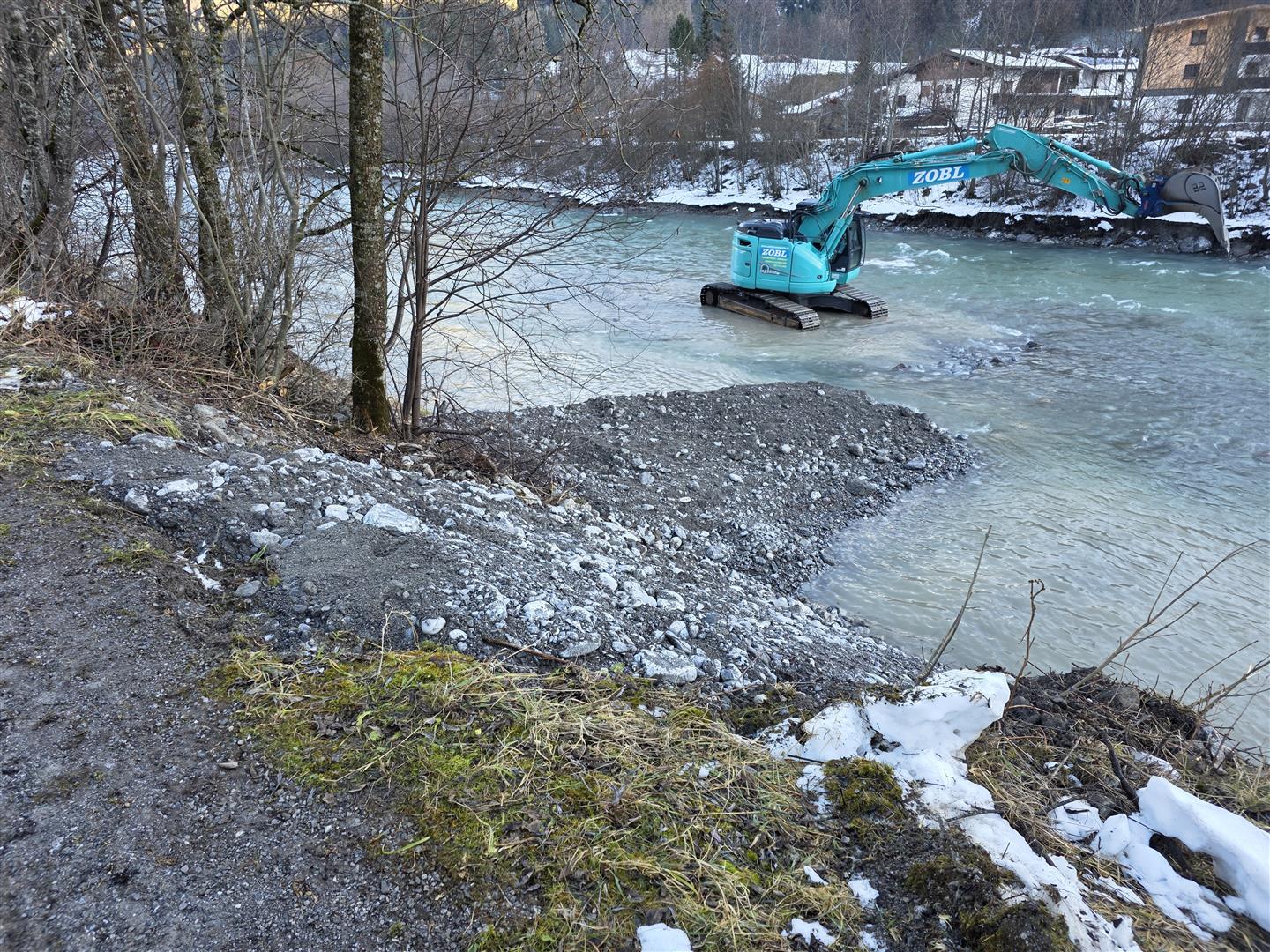

Die neu errichten „Kurzbuhnen“ sollen nun den Lechstrom auf die andere Flussseite umlenken und dort die Schotteranlandung des Alperschonbaches auf natürliche Weise abtragen und weiter lechabwärts abtranportieren.
Bauzeit:
November / Dezember 2025

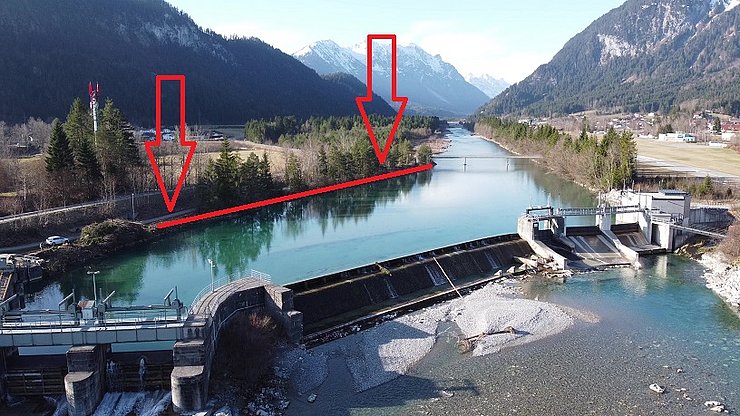

2.) Ehenbichl bei Fluss KM 181,20 bis 181,30 - Sanierung Längsleitwerk

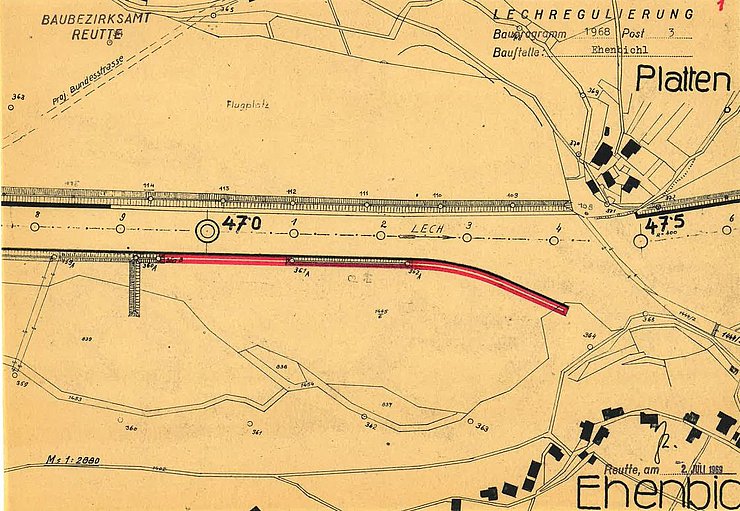

Im Jahr 1968 wurde flussauf des Wehrfeldes Höfen am Lech ein zusätzlicher Hochwasserschutzdamm mit Leitwerk auf der orographisch rechten Uferseite errichtet.
Mittlerweile ist diese Längsverbauung aus den späten 1960er Jahren durch die Hochwässer der letzten Jahrzehnte stark in Mitleidenschaft gezogen worden. Ein kraftschlüssiger Verbund ist nicht mehr gegeben. Durch die Wehrfeldsanierung der Elektrizitätswerke Reutte (der Lech wird dadurch momentan nicht künstlich aufgestaut) können wir diesen Bereich nun relativ “einfach” sanieren.

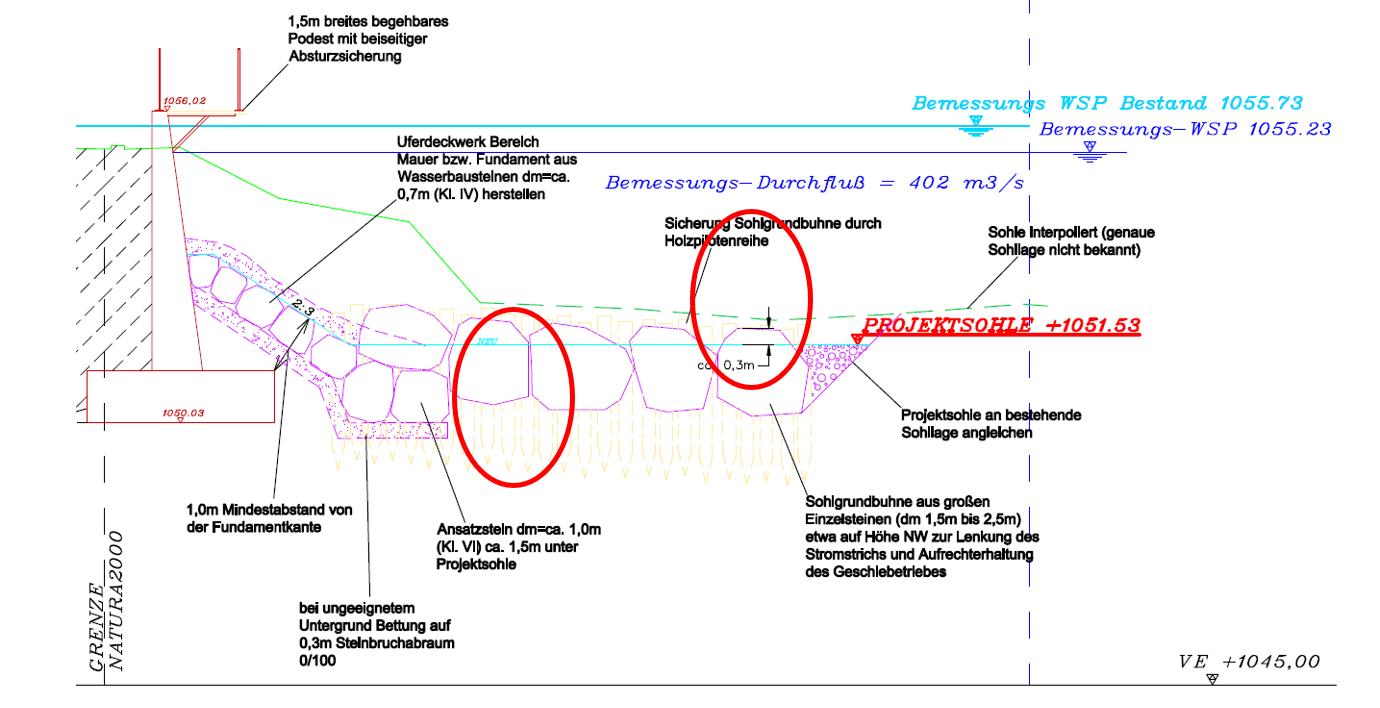

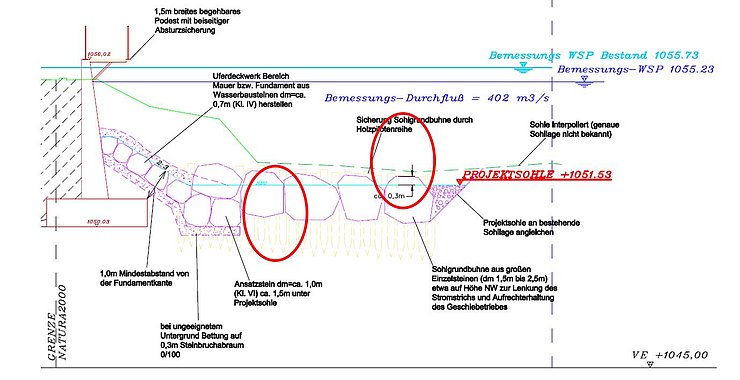

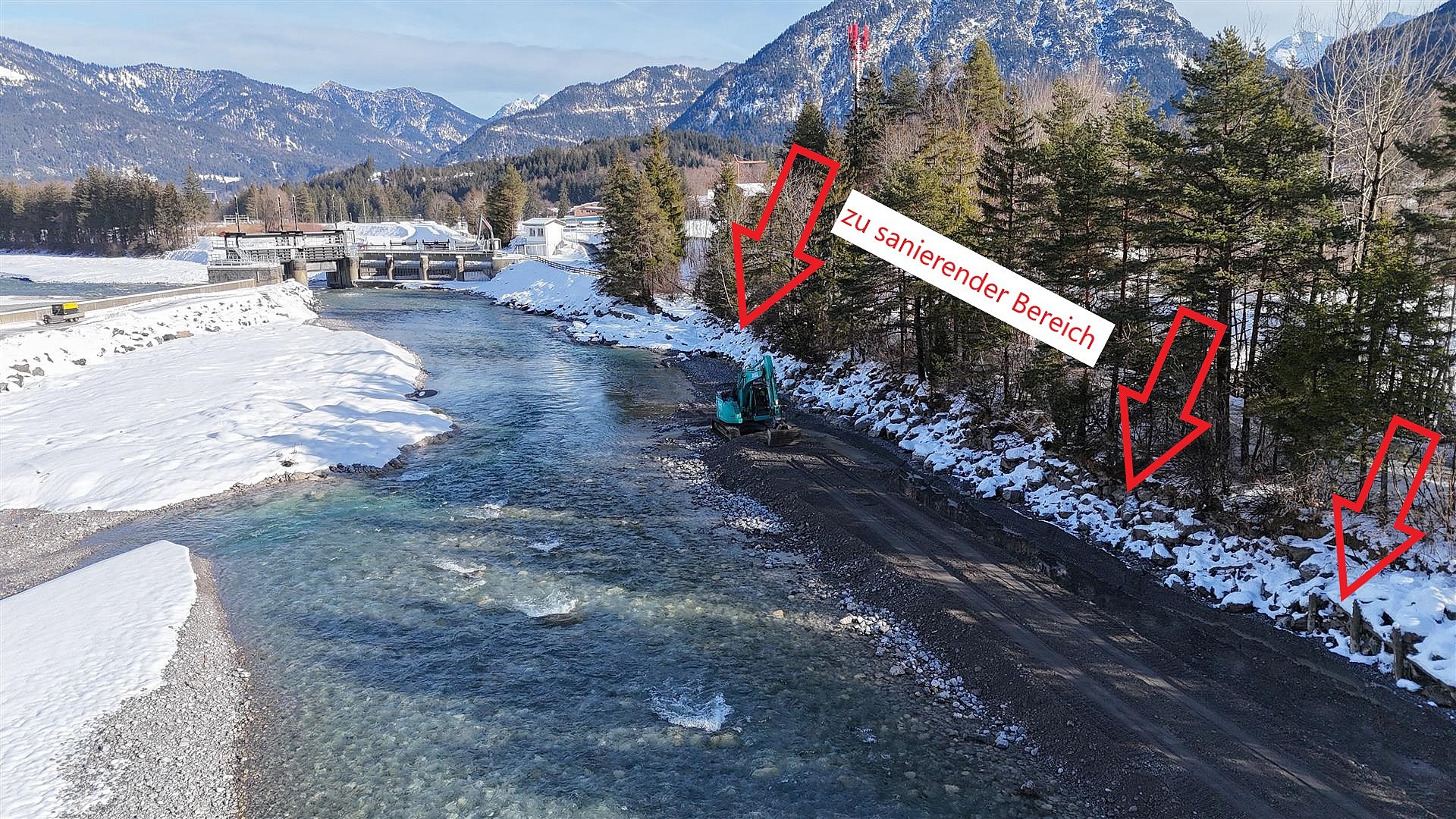

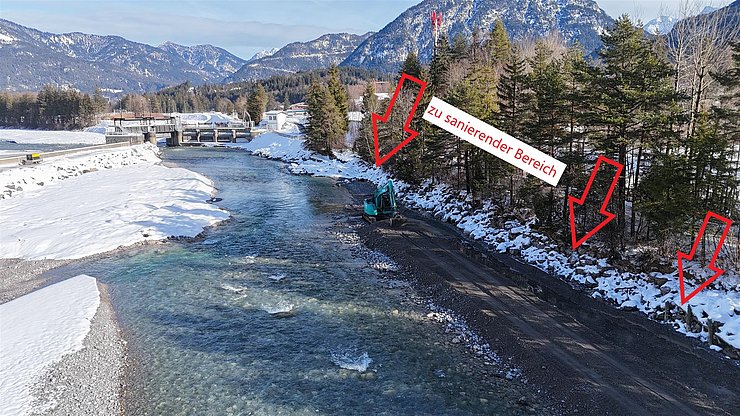

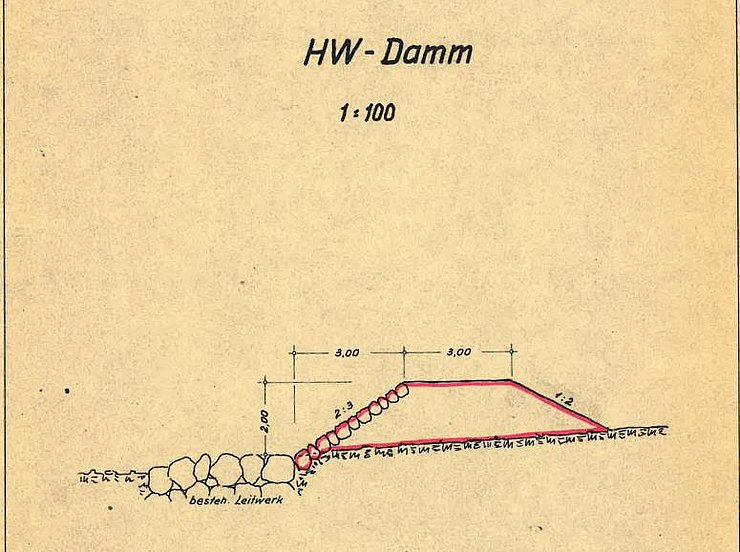

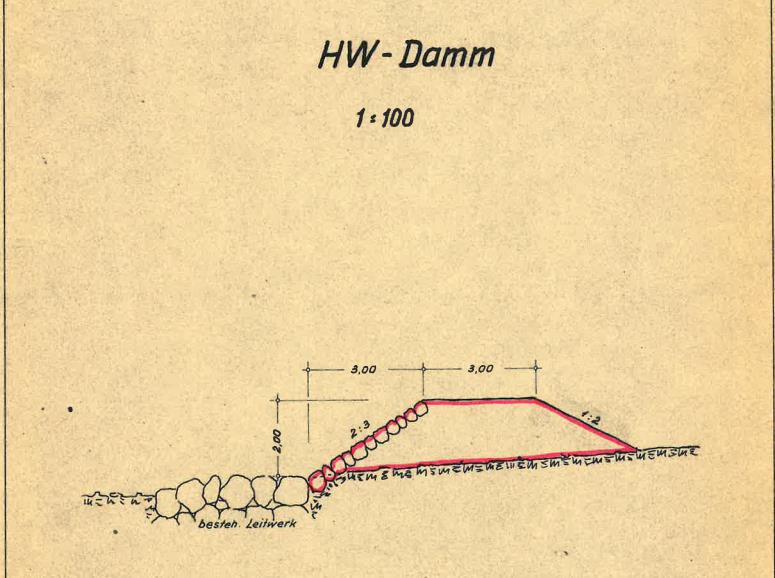

Es ist geplant den Böschungsfuß des Längsleitwerkes mit großen Ansatzsteinen zu erneuern und wieder in ausreichender Tiefe (ca. 1,5m unter der aktuellen Lechsohle) einzubinden.
Bauzeit:
Dezember 2025 bis Februar 2026
