INSTANDHALTUNGSPROGRAMM LECH 2018-2020
INSTANDHALTUNGSPROGRAMM LECH 2018 - 2020
Aufgrund von laufenden Begehungen werden im Bezirk Reutte immer wieder schutzwasserbauliche Defizite festgestellt. Diese Kleinmaßnahmen werden gesammelt und in ein Projekt zusammengefasst das sich dann meist über 2 bis 3 Jahre erstreckt.

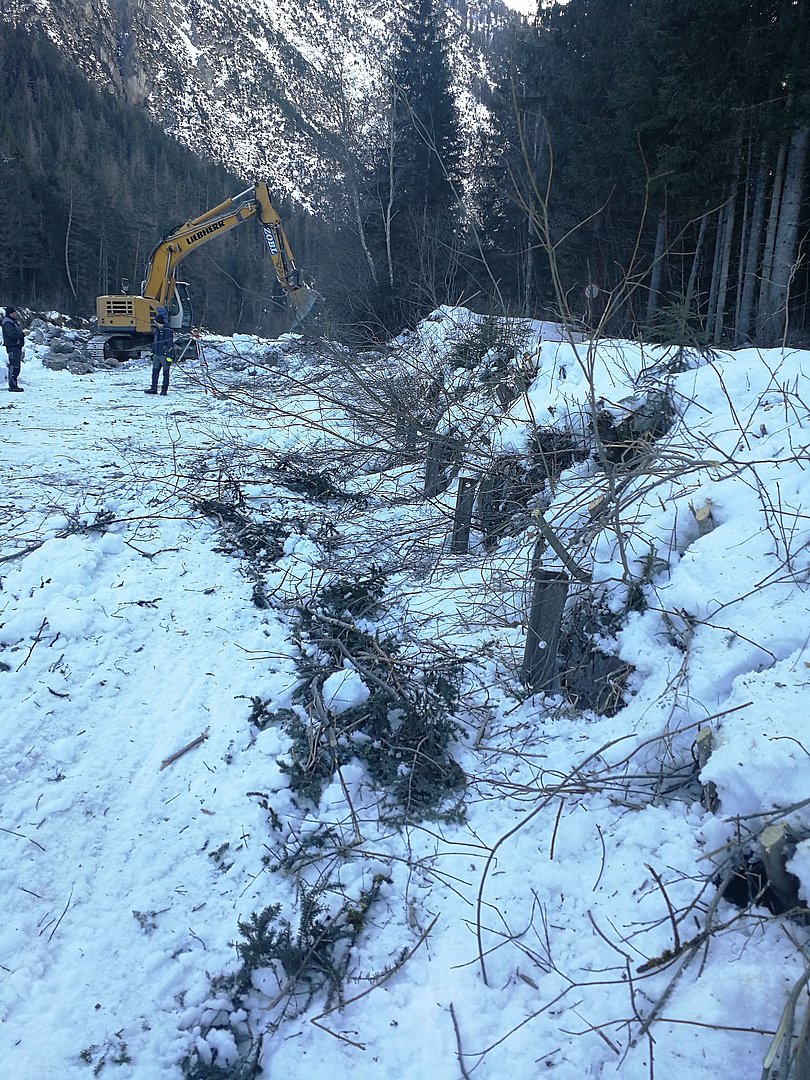

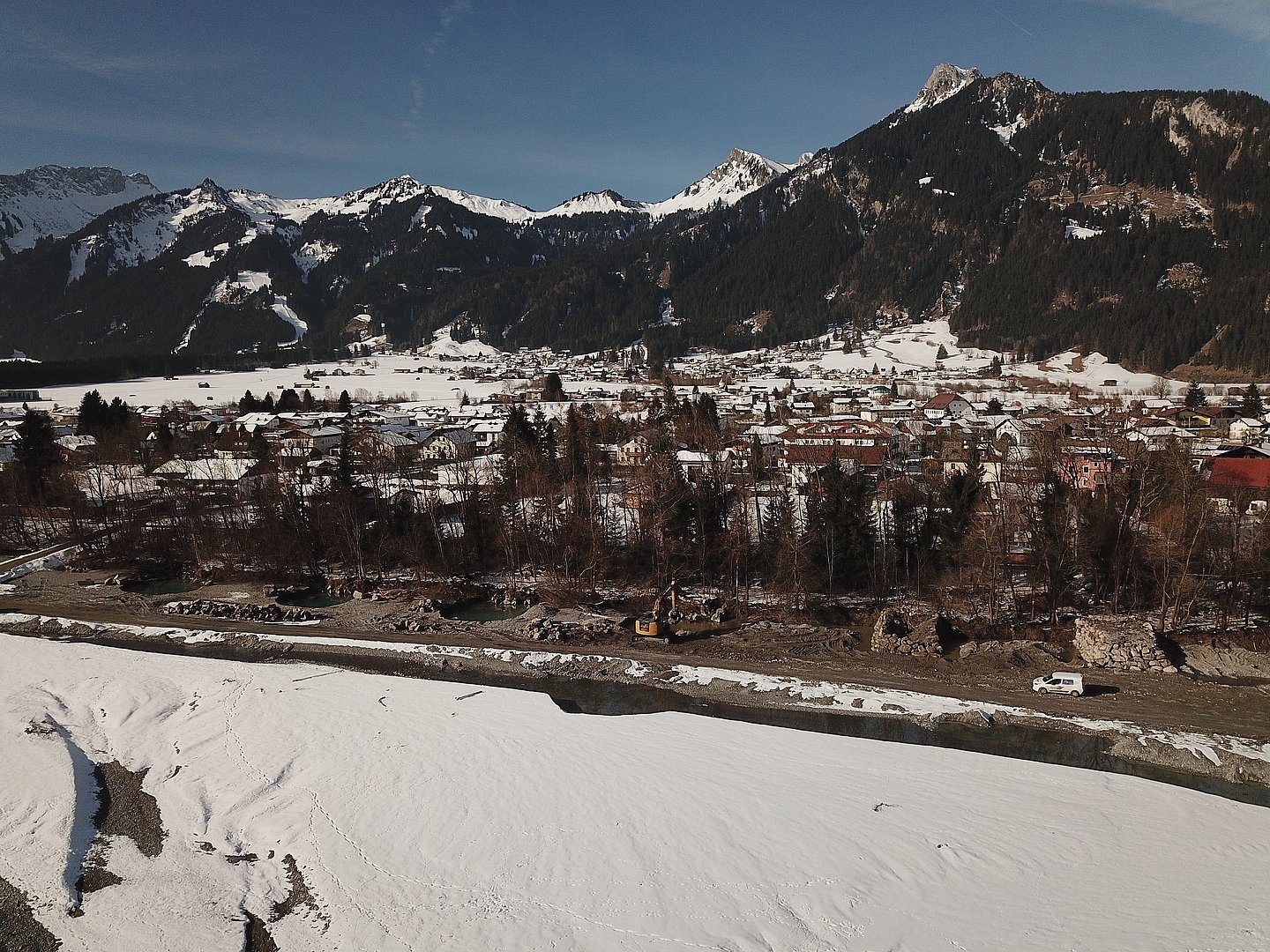

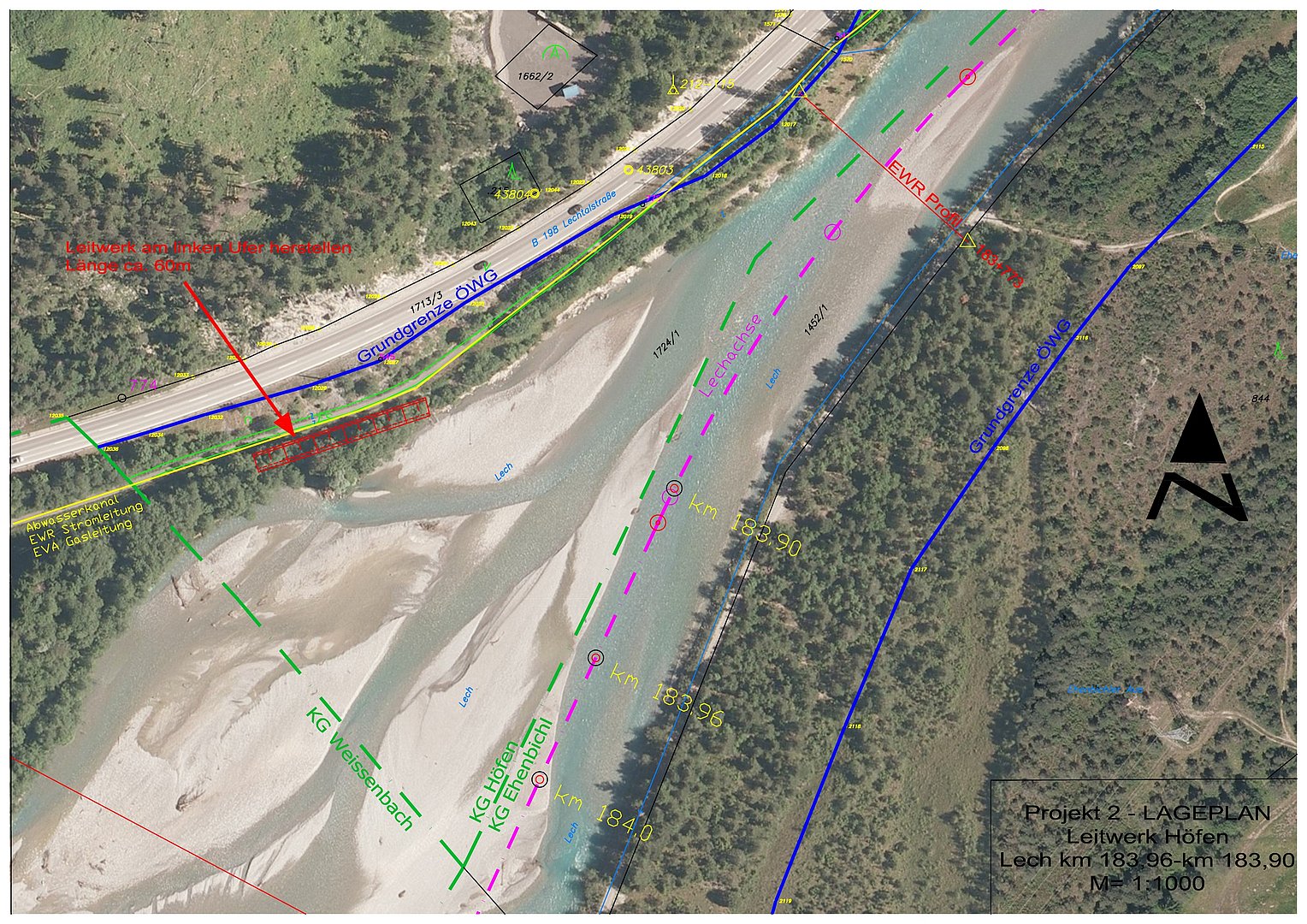

1.) Gemeinde Höfen – Errichtung Leitwerk

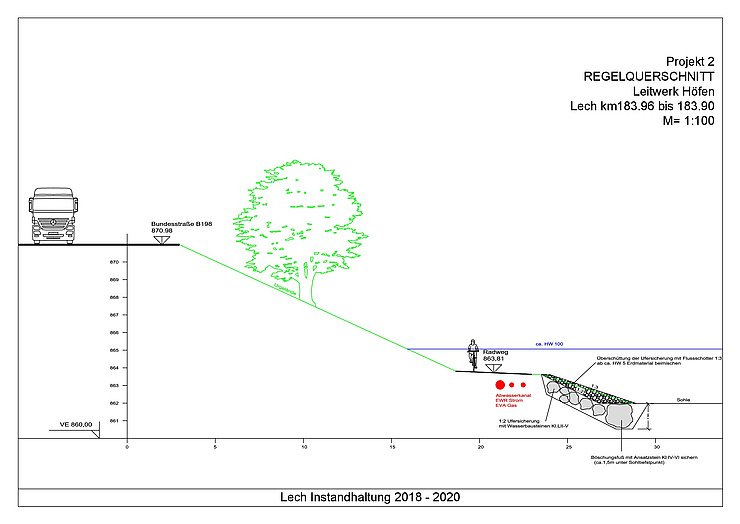

Im Gemeindegebiet Höfen verläuft neben der Bundesstraße B198 ein asphaltierter Rad- und Wanderweg. Im Bereich bei Lech km 183,96 und 183,90 wurde der Damm am linken Ufer beschädigt. Der im Weg befindliche Schmutzkanal wurde schon einmal unterspült und provisorisch saniert. Im Zuge der Erhaltung wird das linke Ufer von ca. 60 m Länge durch ein Deckwerk gesichert.
Baubeginn: September 2018
Bauende: Oktober 2018

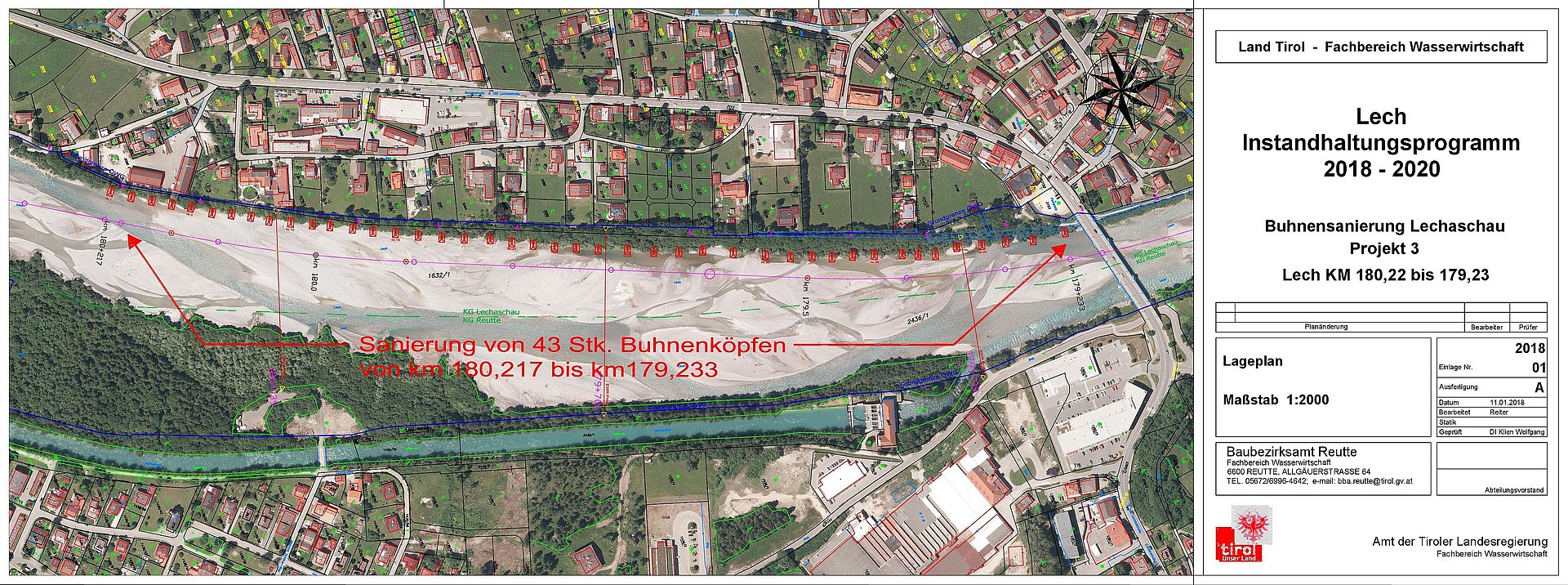

2.) Gemeinde Lechaschau - Buhnensanierung

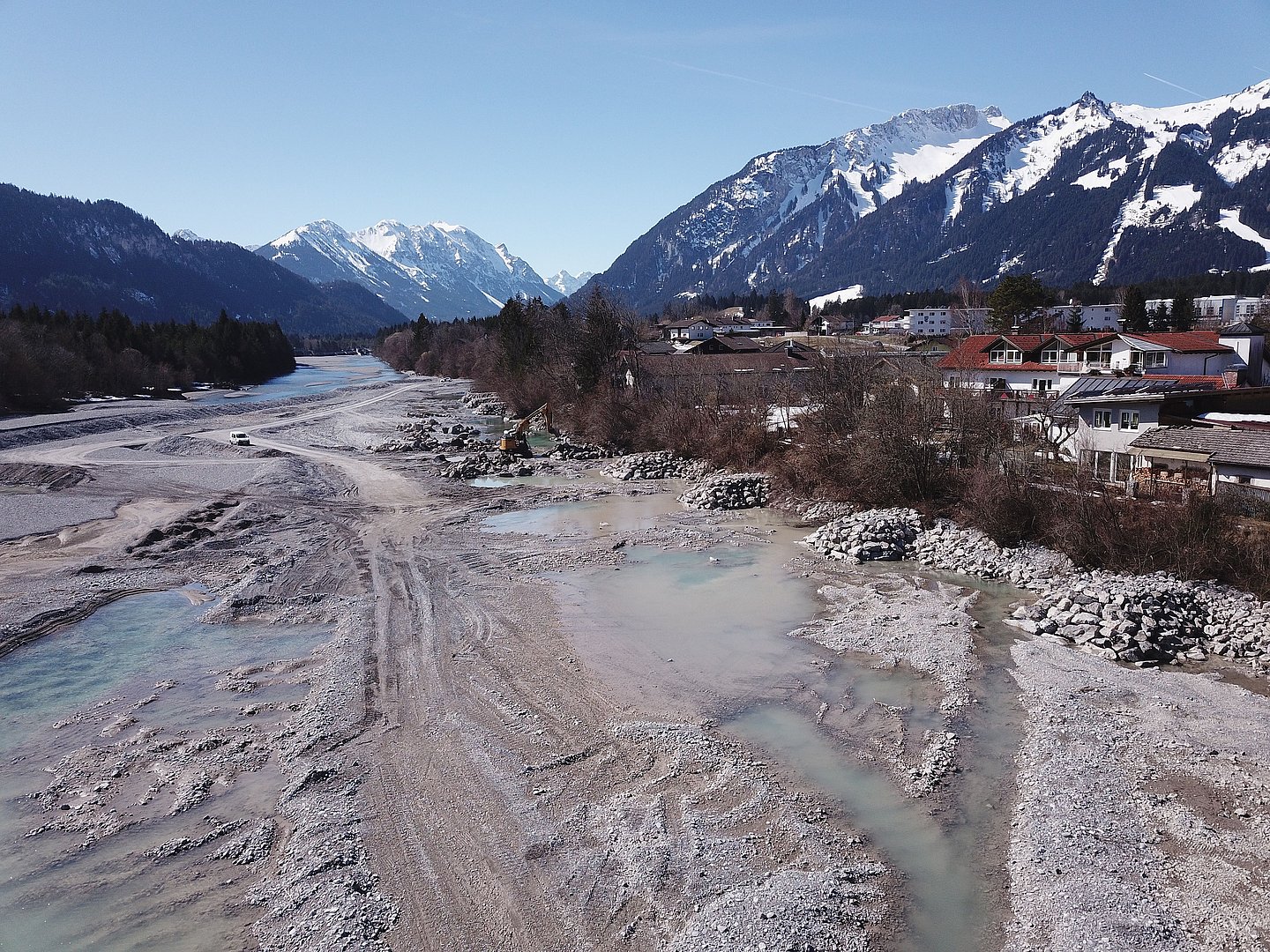

Im Gemeindegebiet Lechaschau (Bereich Lech-km 180,22 bis 179,23) wurde in den Jahren 1986, 1987 und 1989 43 Stück Buhnen zur Sicherung des Hochwasserdamms eingebaut. Nach etlichen großen und kleinen Hochwässern sind die Buhnen sehr in Mitleidenschaft gezogen worden. Teilweise sind nur noch Reste der Buhnen zu sehen bzw. sind auf die Hälfte ihrer ursprünglichen Größe „geschrumpft“. Im Zuge der Erhaltung werden am linken Ufer (ca. 1.000 m Länge) die bestehenden Buhnenköpfe aus den 80er Jahren wieder saniert. Teilweise werden nur die Buhnenköpfe neu ausgebildet sodass die Länge wieder ca. 7 m beträgt und teilweise müssen die Buhen komplett neu aufgebaut werden.
Baubeginn Abschnitt 1: 04. Februar 2019
Bauende Abschnitt 1: 29. März 2019
Baubeginn Abschnitt 2: 07.01.2020
Bauende Abschnitt 2: 06.03.2020

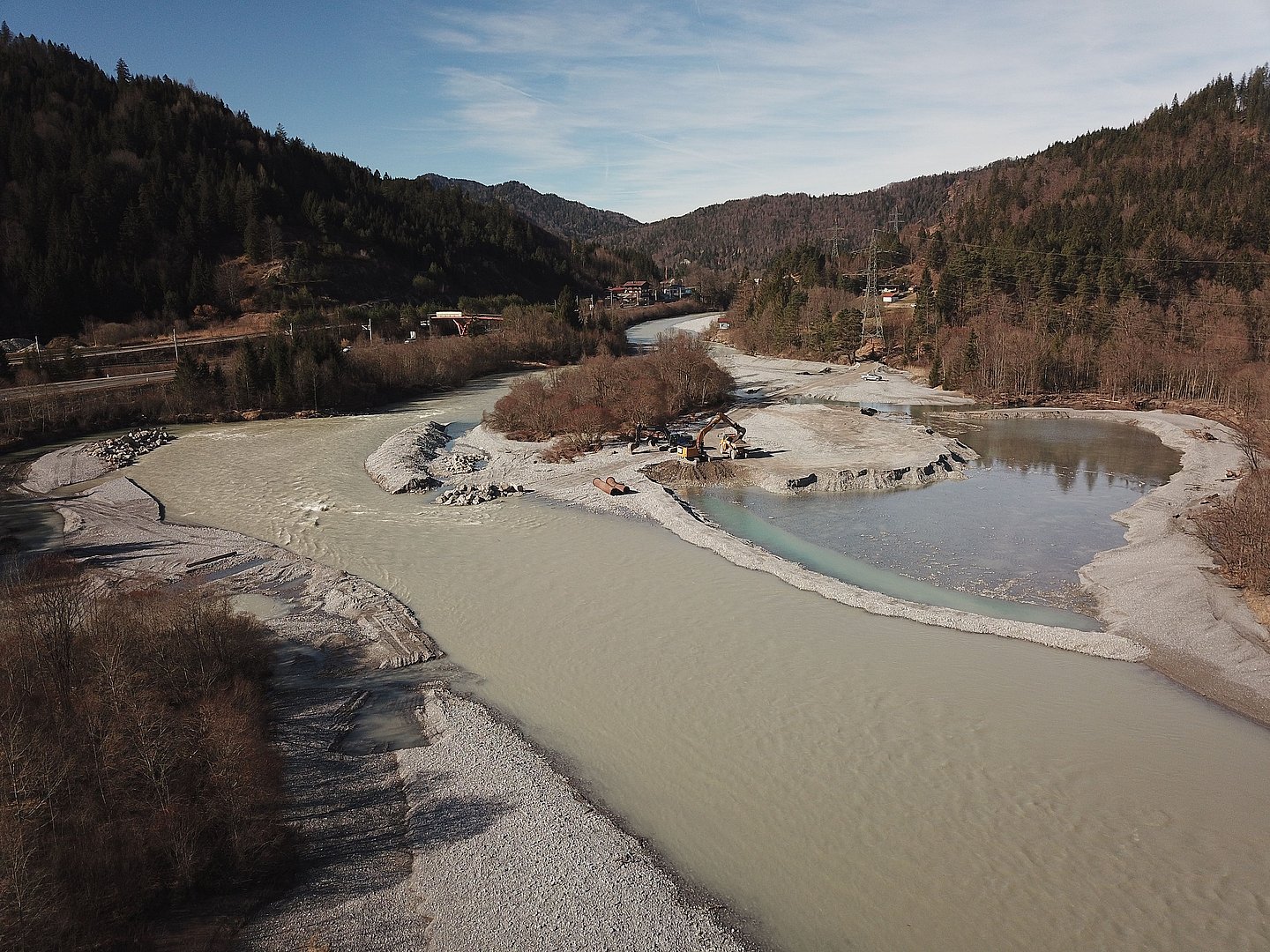

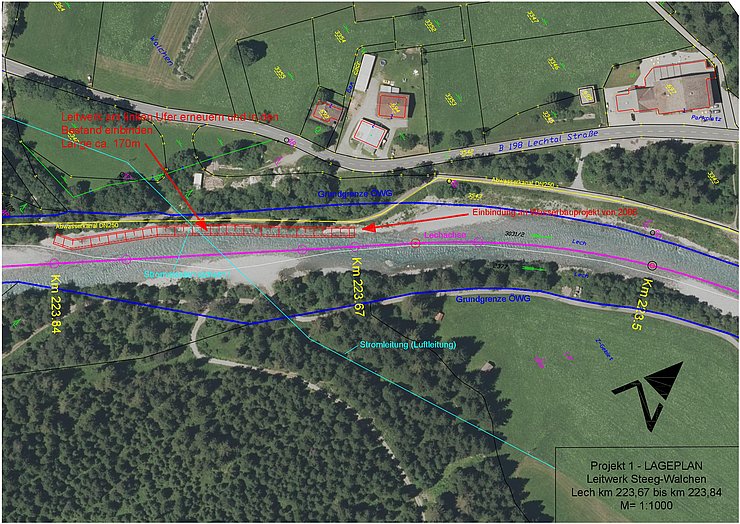

3.) Gemeinde Steeg - Deckwerk

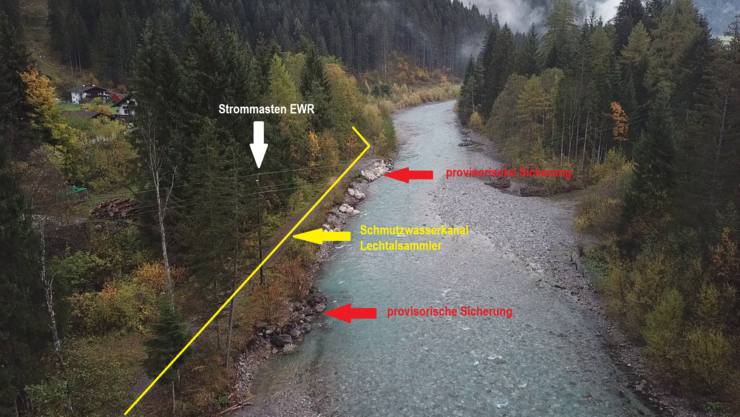

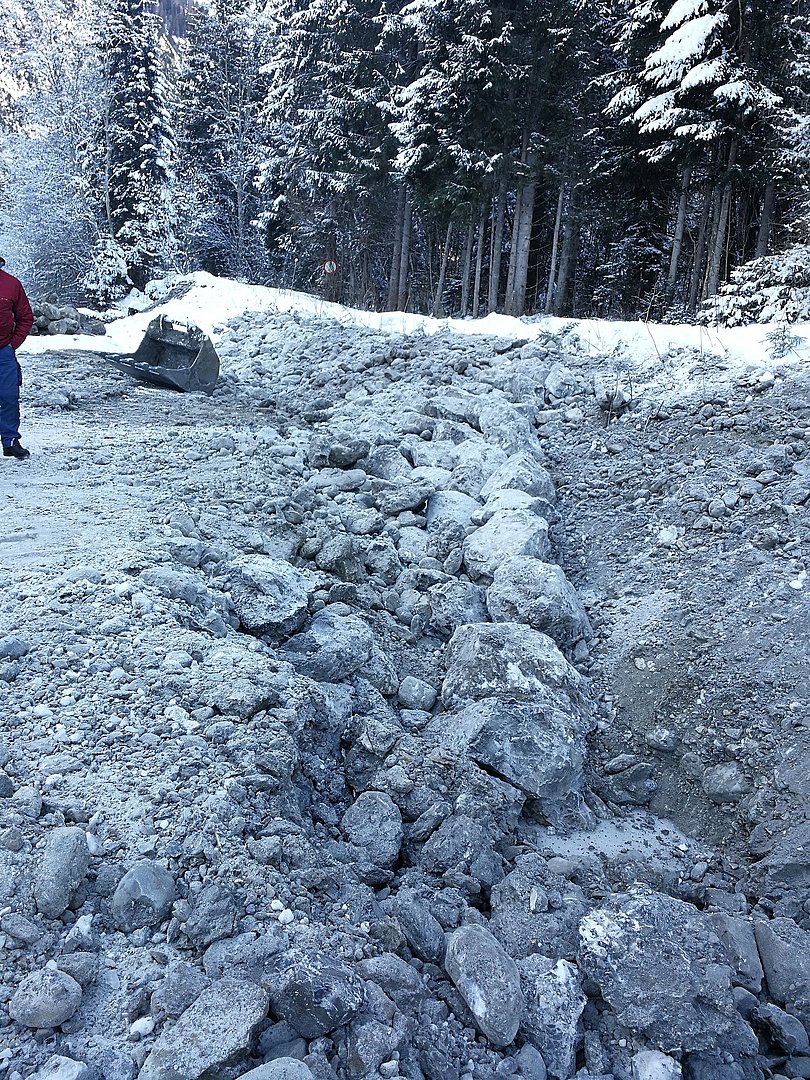

Im Ortsteil Walchen (Gemeinde Steeg) , ca. auf Höhe des Gasthaus Styrolerhof (vormals Tannenhof), hat sich der Lech im Lauf der letzten Jahre immer mehr Erdreich von der Uferböschung geholt. Direkt an der Böschung angrenzend verläuft der Lech Wanderweg und der Schmutzwasser-Regionalkanal. Ebenfalls ist in diesem Bereich steht ein Strommasten des Elektrizitätswerk Reutte. Vor ca. 5 Jahren mussten wir an dieser Stelle schon einmal den Wirtschaftsweg (zum Schutz des Kanal und der Stromleitung) provisorisch flicken. Im Zuge von diesem Instandhaltungsprogammes wird nun das linke Ufer auf einer Länge von ca. 170m mit einem Deckwerk verbaut. Somit ist der Schmutzwasserkanal und die Stromleitung langfristig vor einer Unterspülung bzw. Freilegung des Leches geschützt. Baubeginn: 07.01.2020 Bauende: 17.02.2020

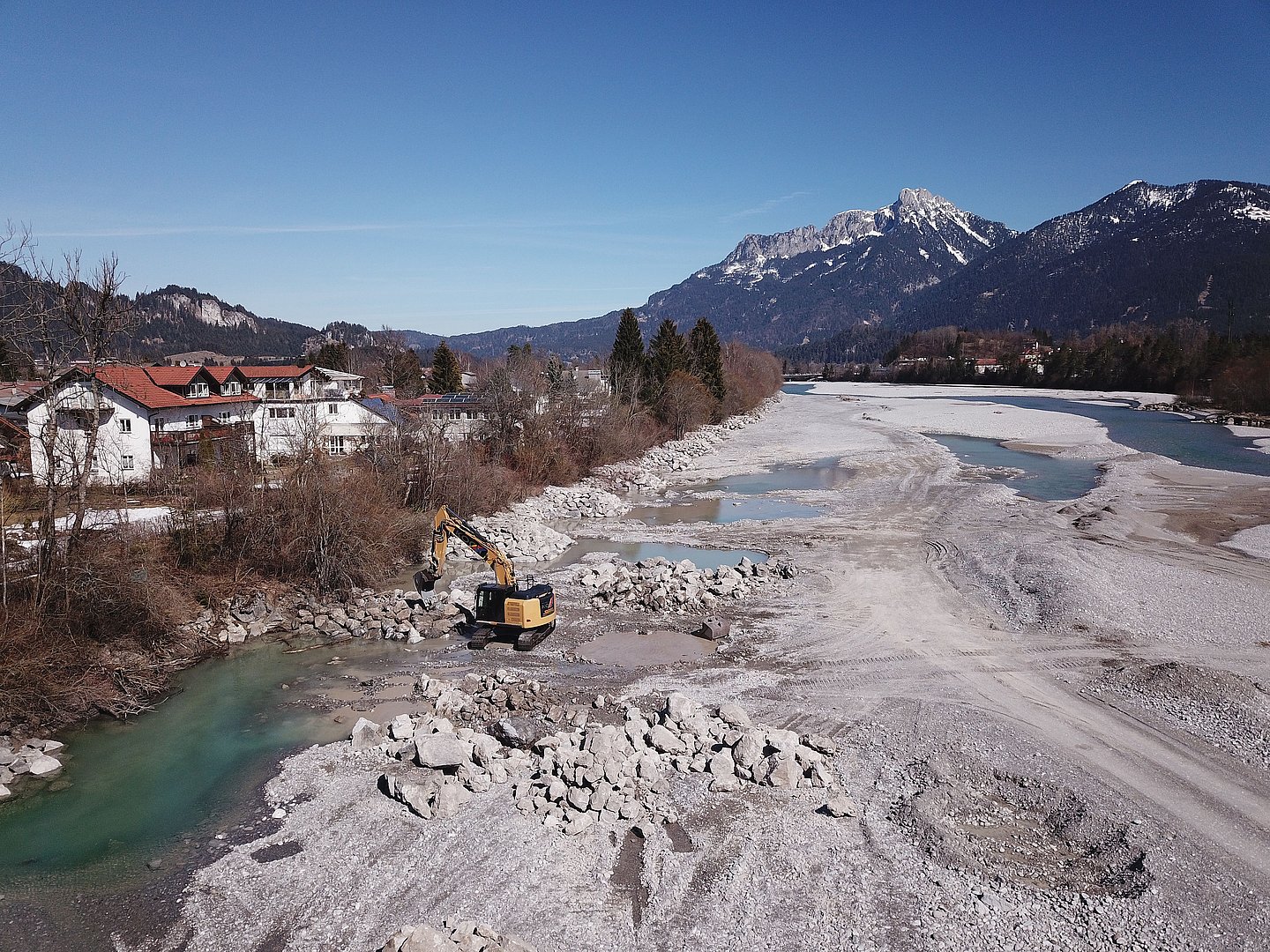

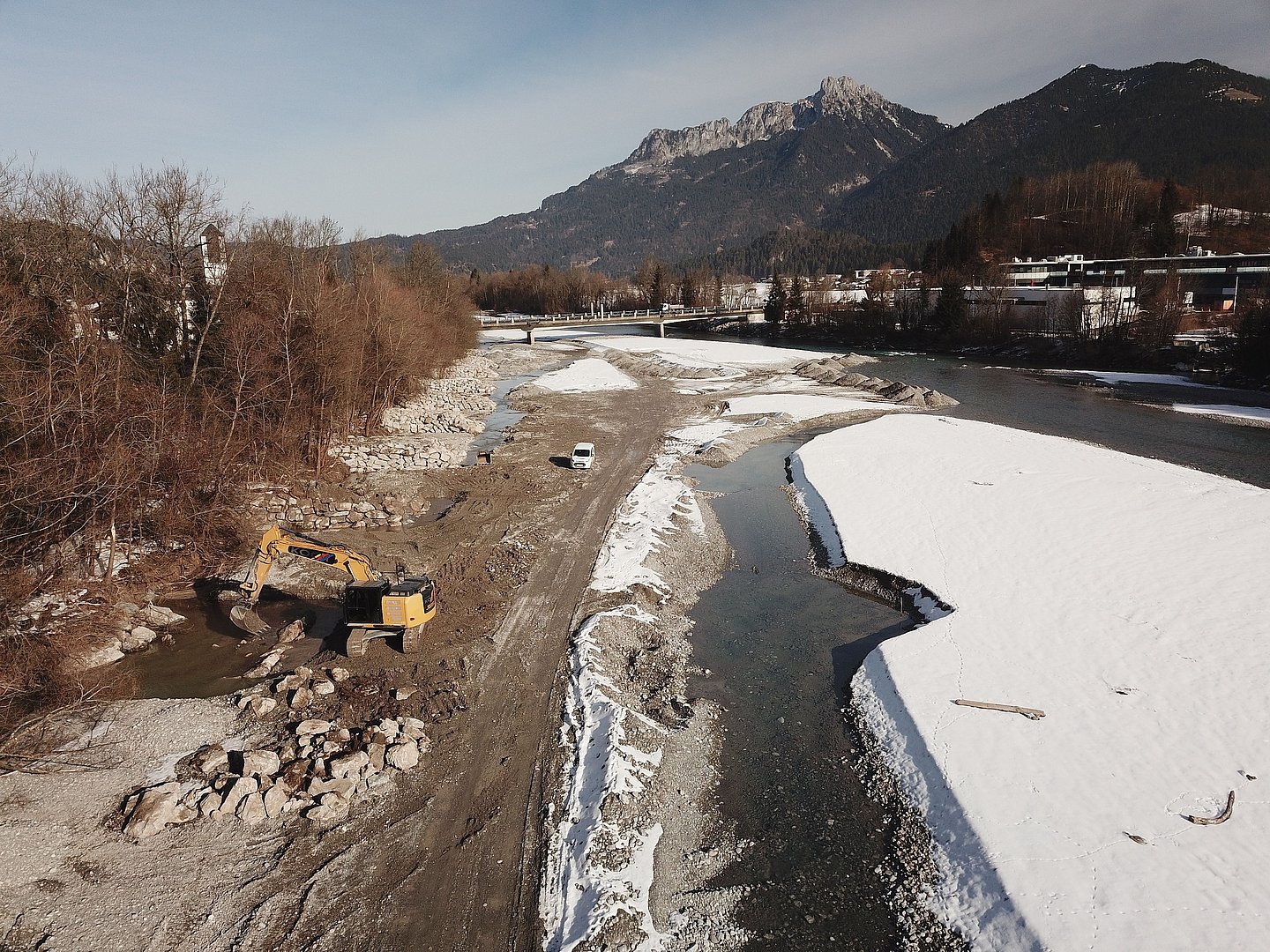

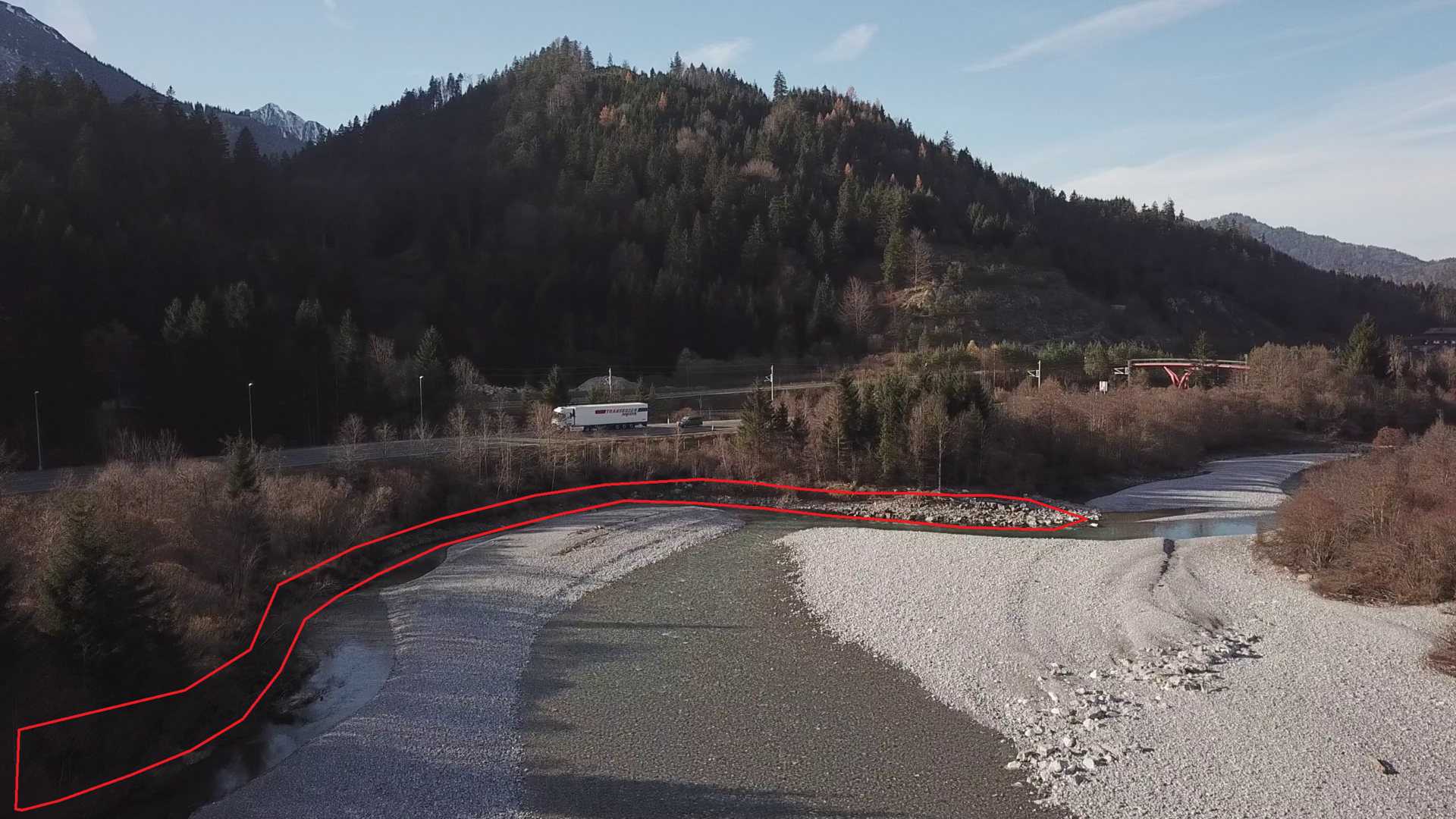

4.) Gemeinde Musau – Sicherung B179 Fernpaßstraße
Im Gemeindegebiet Musau beschädigte der Lech das Leitwerk des Böschungsdammes der B179 Fernpaßstraße. An der schmalsten Stelle beträgt der Abstand von Bankett der Schnellstraße zum Lechbett weniger als 10m. Der Uferanriss am rechten Ufer soll durch ein ca. 170m langes Deckwerk entlang der derzeitigen Uferlinie gesichert werden.
Baubeginn: 20.01.2020
Bauende: April 2020
